近期,陜西出現連續陰雨天氣,造成部分區域泥澇和積水,打亂了企業部分生產運行、項目建設的節奏。為減少陰雨天氣帶來的不利影響,商洛發電上下積極應對、多措并舉,全力保障了機組穩定運行、項目施工順利推進。
錨定“查”字,堅決不留一絲安全隱患
為最大限度減輕連陰雨天氣影響,商洛發電多次部署防洪度汛工作,主要領導帶隊深入一期生產現場、二期施工工地開展安全大檢查,全面消除安全隱患,確保各項防汛措施落實落地。

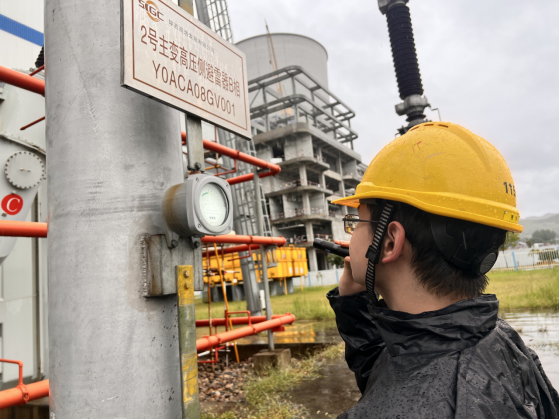

身處一期機組“一修一運”及二期項目設備安裝高峰的重要時刻,該公司運行部、二期項目部等部門嚴格貫徹落實防洪防汛工作部署,對重點施工區域、關鍵設備設施等進行“拉網式”排查,確保地溝、排水溝、防洪渠等暢通無阻。同時,提高現場巡檢頻次,為室外帶電設備加裝防雨防潮裝置,并對發現的問題建立臺賬、限期整改閉環,徹底消除安全隱患,為安全施工、設備穩定運行提供了堅實保障。

緊盯“疏”字,全力以赴清理淤泥積水
當前,受連續降雨影響,該公司輸煤、施工現場部分區域出現積水,嚴重威脅到設備及人員施工安全。商洛發電立即組織專班,調集抽水機、水泵等機械設備,全力做好煤水處理間煤泥清理及施工現場積水排除工作,將沉積的煤泥和積水精準排入指定區域,及時消除了潛在隱患。
雨勢停歇后,該公司第一時間組織力量赴生產和施工一線,及時疏通地溝、排水溝、防洪渠等重點區域,確保排水通道全線暢通,從源頭上消除了因積水導致的設備故障、場地濕滑等安全隱患。此外,同步推進基礎設施搶修加固工作,全面消除了因雨水浸泡和沖刷出現的松動、滲漏、破損等問題,全力完成了補救防范工作。
立足“搶”字,千方百計保障施工進度
商洛發電二期建設團隊立足“搶”字,靈活調整施工方案,多措并舉抓好統籌調度,全力沖刺關鍵進度節點。
清晨六點,二期施工現場,身穿熒光色雨衣的項目監管人員,已經蹲在鋼架旁開始了一天的“碰頭會”。他們根據雨勢,實時制定施工方案,將管道預制、設備組裝等室外作業搬進臨時廠房,做好吊裝及安裝準備;及時撐起遮雨棚,保證小范圍安裝作業有序推進,全力保障了施工進度。
國慶、中秋假期,二期項目1000余名建設者同“風雨較勁”,將“連續性工序”拆解為“間斷性作業”,以“不停工、不斷檔”的實干姿態,全力推進項目建設。截至目前,3號機發電機定子吊裝就位、啟備變本體就位、330KV升壓GIS設備組裝完成、3號爐受熱面吊裝完成、3號除氧器就位、一二期氫氣及除鹽水管道接口施工完成、脫硫工藝樓封頂……為年底前完成鍋爐水壓試驗、汽輪機扣缸、倒送電等里程碑節點奠定了堅實基礎。
