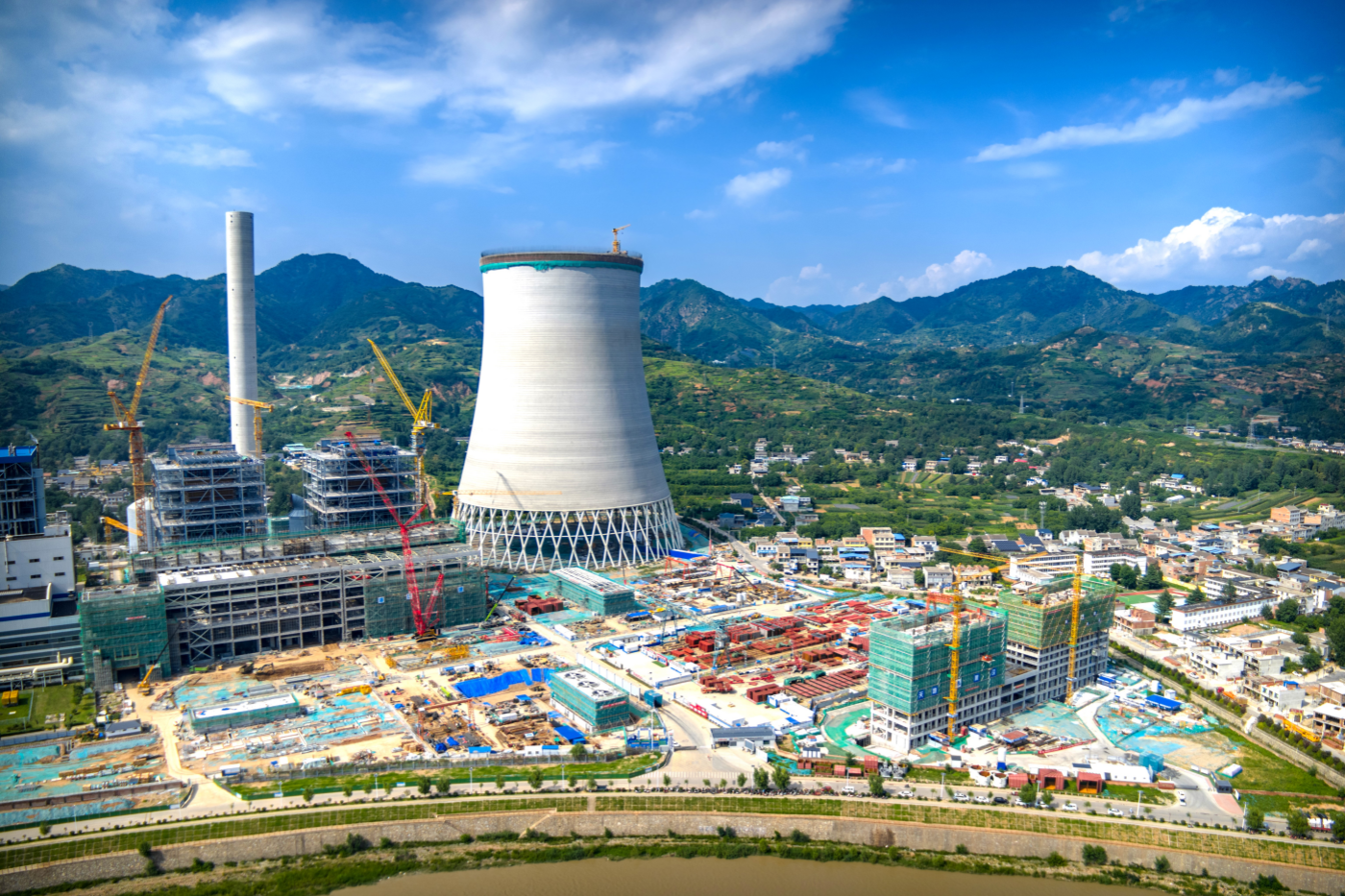

今年以來,商洛發電二期2×660MW項目建設捷報頻傳:煙囪外筒提前13天到頂,主廠房框架到頂,汽輪機基座交安,間冷塔提前6天到頂……截至8月底,14個重要節點如期完成,“進度條”持續刷新,項目按下了“快進鍵”。
商洛發電二期項目作為省重點項目,總投資約55億元,肩負著拉動當?shù)亟?jīng)濟增長、促進陜西東南部電網穩定的重任。該項目自2024年5月開工以來,全體建設人員頂烈日、戰風雪、趕工期、搶進度,交出了——14個月攻下24個關鍵節點、完成投資計劃60.09%的實干“答卷”,為當?shù)厣鐣?jīng)濟發展貢獻了積極力量。
“嚴抓細管、破局降本、向新求質、主動服務。”商洛發電主要領導用16個字道出項目高質高效建設背后的關鍵。面對交叉作業多、設備供貨壓力大、夏季酷熱多雨等多重考驗,商洛發電通過強監管護航項目安全,找準突破點降低項目成本,利用新技術保障項目質量,推動服務再升級、項目加速跑。
推出硬舉措安全施工做到“零事故”
“我們始終將安全放在第一位,通過建體系、重管控、強應急等一系列硬措施,實現項目開工450余天‘零事故’。”該項目安全負責人介紹說。為保障建設安全,商洛發電制定了80項安全管理制度,建立了合規事項清單,實施“日檢查、突擊查、聯合查”相結合機制,定期邀請專家組開展查評培訓,還形成了風險清單和分級管控措施及隱患排查治理臺賬。今年以來,累計開展防汛、高處墜落、防暑降溫等應急演練10余次,有效保障了施工安全。
“硬核”管理是安全不出紕漏的關鍵,項目能夠安全推進,也離不開資金的“養護澆灌”。二期項目建設以來,商洛發電全力保障安全費用投入到位、使用規范。截至目前,累計投入安全生產費用達1600余萬元。資金“活水”的精準“澆灌”,為項目安全管理工作有效開展提供了堅實保障。
巧撥金算盤項目成本實現“大瘦身”
“項目建設以來,累計采購金額較EPC合同概算結余達6000余萬元。”商洛發電二期項目計劃物資部負責人說。商洛發電合理統籌采購、預算、合同、物資管理及進度款結算,嚴控工程造價,推動提質增效取得了階段性成效。
聚焦項目全周期成本管控,商洛發電在概預算方面引入行業專家,對工程各要素進行全面審核,嚴格執行“估算控制概算、概算控制預算、預算控制結算”機制,98%以上的工程類招標均設置了控制價。同時,采取造價咨詢把控、過程審計復核等措施,確保結算數據可靠準確,切實把牢費用支出口子,讓每一分錢都花到刀刃上。
與此同時,該公司打通了二期智慧基建管理系統與財務共享系統“壁壘”,同步共享信息,規范了二期基建合同全周期管理,將概算執行情況實時形成可視化表單,并對可能超概算的情況作出預警提示,進一步提高了項目造價管控水平。
引進新技術工程質量交出“高分卷”
在項目建設過程中,商洛發電積極推動BIM技術深度應用,全力提升工程質量安全水平。通過BIM技術,優化管線布置,防止各類管線交織碰撞;引入REAL-A建筑設備一體化監控系統,實現施工過程數字化管理,有效提升了施工質效。
主廠房使用清水混凝土工藝,提升了建筑耐久性;間冷塔鋼管X柱采用自密實混凝土工藝,施工效率和質量得到了顯著提升;原煤倉激光除銹工藝破解了機械損傷和環境污染難題;煙囪鋼內筒利用液壓驅動系統實現筒體模塊垂直位移,降低了高空作業風險……一系列先進技術的應用,不僅提升了工作效率、保障了工程進度,還提高了施工精度,確保了工程質量。
此外,商洛發電還大力推行“可視化”與“標準化”作業,創新實施“六級質量檢驗網絡”舉措,每月向質量管理優秀集體頒發流動紅旗并進行獎勵。截至目前,已完成的62500余道焊口一次合格率均保持在99.5%以上,符合國家優質工程創優標準。
打好服務牌建設進度駛?cè)搿翱燔嚨馈?
300余畝的施工現場,1600余名工人奮戰正酣,180余臺施工機械轟鳴作響……商洛發電二期項目建設的“節奏聲”鏗鏘有力,洋溢著高歌猛進的建設活力。
為了讓項目早日結出“碩果”,商洛發電多措并舉,切實打通了項目服務保障全環節。一方面,推行“周調度、月通報”督導及催貨預警機制,采取提前30天制定物資需求清單、縮短進度款支付周期20天、倒排工期到每周每天等措施,有效激發了各參建單位內生動力。另一方面,在高溫天氣,為一線建設者送清涼20余次,總包及施工單位設立多處防暑降溫急救站,以暖心舉措保障了高溫季節施工安全。
截至8月底,該項目土建施工進入尾聲,設備招采工作基本完成,三大主機及輔控系統設備安裝工作全面展開,工程建設掀開嶄新篇章,向著2026年上半年雙機雙投目標穩步靠近。
項目建設風帆勁,初秋時節戰鼓擂。順利奪取建設任務“雙過半”,奮力沖刺雙機雙投“滿堂彩”,商洛發電正以強勁項目建設之筆,奮力繪就發展錦繡之圖,在助力陜西穩投資、穩增長的征途中,譜寫著項目建設的“陜投速度”。
