近日,陜投信豐能源2×1000MW 機組工程建設捷報頻傳,#1鍋爐水冷壁與#2鍋爐K1大板梁先后成功吊裝,標志著項目建設進入關鍵階段。

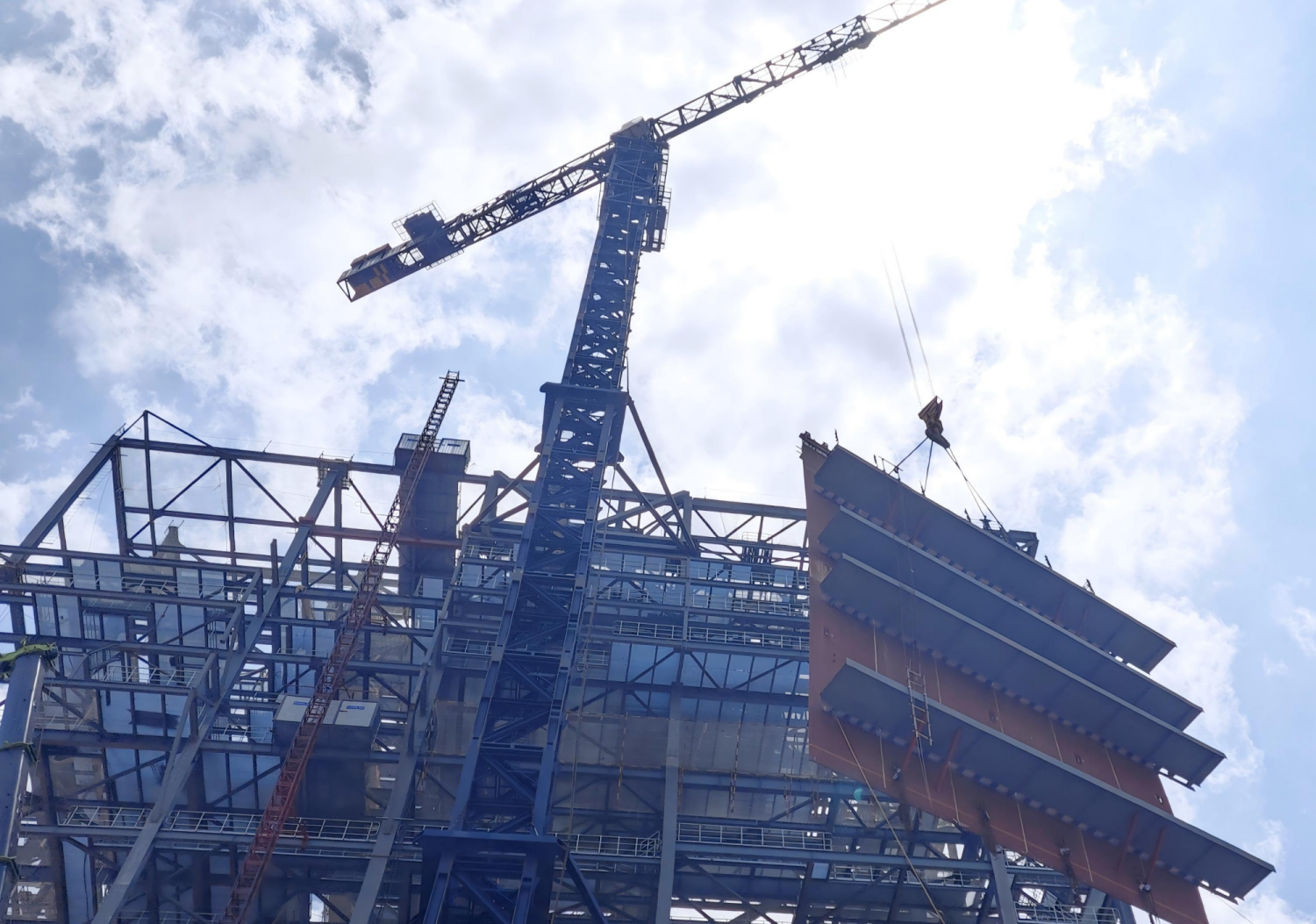

8月8日13時15分,#1鍋爐水冷壁正式開始吊裝,標志著該項目受熱面安裝工作全面展開。此次工程的鍋爐為東方鍋爐廠生產的二次再熱Π型鍋爐,受熱面由省煤器、水冷壁、過熱器、再熱器等組成,焊口總數約80000道。首次吊裝的是左側上部水冷壁組合件,重量約58t,采用 140t 附臂吊與220t汽車吊抬吊方案。為確保#1鍋爐受熱面首次吊裝萬無一失,信豐能源超前策劃、精心安排,組織施工單位從方案、人員、機具等方面做了一系列工作,編制了《#1鍋爐受熱面吊裝專項施工方案》,并在吊裝前聯合監理、總包、施工單位相關專業人員,對吊點布置、抬吊機械等進行有序檢查,對吊裝過程進行詳細交底、嚴密監控,保證了此次吊裝的順利進行。

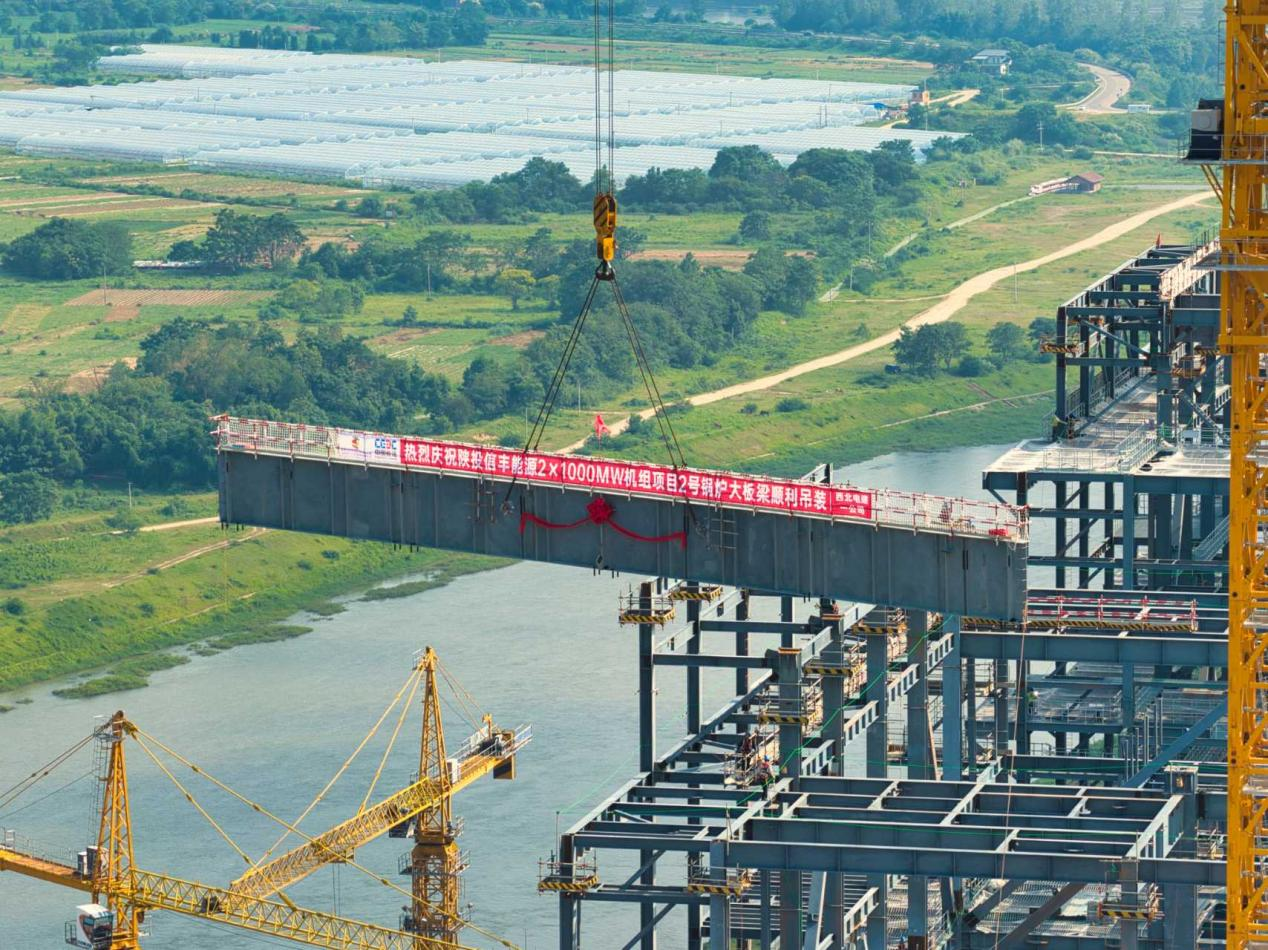

時隔兩日,8月10日,#2鍋爐K1大板梁成功吊裝,這標志著該工程#2鍋爐鋼結構安裝進入收尾階段,也是繼#1 鍋爐受熱面首吊完成后的又一標志性節點。據悉,該工程使用的1000MW二次再熱超超臨界Π型鍋爐共5個大板梁,分別布置在K1、K2、K3、K4、K5列,其中K2、K3、K4采用疊梁形式,最大單件為 K4 上梁,重量達到 143.475 噸,主吊機械為160噸平臂吊和900噸履帶吊。
鍋爐大板梁吊裝是鍋爐受熱面安裝前的最重要節點,其中K2、K3、K4 構件采用抬吊作業,技術含量高、危險性大。為保障吊裝工作順利完成,信豐能源高度重視,組織總包、監理、施工等參建單位按規程作業、按方案執行,對板梁、吊點、吊耳、吊裝機械等設備逐一排查,并對吊裝過程進行優化、監控,保證了此次吊裝順利完成。
接下來,信豐能源將嚴格執行國家行業和上級單位關于受熱面安裝的各項規定,保障安裝有序進行。同時,進一步加強工藝和工序管控,嚴格按程序及方案作業,確保其他板梁高標準吊裝到位,為機組長周期穩定運行奠定良好基礎。
